Стоит ли выполнять кирпичную кладку стен в зимний период, или отложить до наступления теплого времени года?
Строительный контроль
Строительный контроль
Можно ли выполнять кирпичную кладку зимой?
Насколько такие работы допустимы и соответствуют ли они установленным нормативам?
Сразу нужно отметить, что приостанавливать работы необязательно, так как незаконченное строительство не только влечет за собой потерю времени, но и дополнительные расходы.
Однако есть ряд требований, которые необходимо соблюдать.
К ним относятся изменение технологии с целью защиты кладки от разрушений, использование противоморозных примесей, создание эффекта «термоса» и прогрева кладки.
Вся методика прорабатывается до начала работ, большое внимание уделяется кладочной смеси и контролю качества.
Кирпичная кладка в зимнее время: выполнять или нет?
Не всегда работы по проведению кирпичной кладки можно перенести на теплое время года.
Но это не означает полной остановки и временной консервации объекта.
Необходимо только учесть следующие факторы, которые могут негативно повлиять на каменные работы и их качество:
- кладка при минусовой температуре технологически сложнее, требует специального планирования;
- раствор, даже с применением специальных добавок, затвердевает в три-четыре раза медленнее;
- на холоде структура, прочность и эластичность кладочной смеси изменяются;
- риски попадания внутрь кирпича влаги повышаются, что может вызвать появление следов разрушений;
- при оттаивании кладки в теплое время усадка будет неравномерной;
- кладка не рекомендуется при температуре воздухе ниже -20 градусов, работы запрещены при заморозках -30 градусов;
- расходы на ведение кладочных работ зимой увеличиваются на 30%.
Проводить кладку кирпича в холодное время года можно, но необходимо учитывать перечисленные факторы и контролировать качество смеси.
Обязательно наличие добавок для повышения прочности состава, морозостойких компонентов.
Если строительство начато летом и до зимы не завершено, откладывать его будет нецелесообразно. Связано это с тем, что расходы серьезно будут увеличены, тем более что объект необходимо будет законсервировать, то есть трудозатраты также повышаются.
Как только температура опускается ниже +15 градусов, необходимо изменять состав раствора.
Его пропорции остаются прежними, но дополнительно вводятся присадки, которые препятствуют его замерзанию и обеспечивают необходимые условия для затвердевания.
Все материалы, используемые для строительства, нужно хранить в защищенных от внешних погодных условий помещениях.
Методики кладки при отрицательных температурах
При ведении зимних строительных работ допускаются такие методы:
- кладка с электроподогревом раствора;
- кладка с «термосом»;
- замораживание кладочного раствора.
Для электроподогрева кладочной смеси используется специальная система из электродов, нагревающих раствор до необходимой температуры.
Для этого на стене в шахматном порядке монтируются металлические электроды с шагом 21-23 см.
Они размещаются в горизонтальных слоях смеси (в каждом втором), выступающие концы прутов нужно подсоединить к проводке. Сила тока зависит от толщи стены, то есть она должна быть достаточной, чтобы создать необходимые условия для прогрева.
Например, для стены 50 см используется напряжение 74 В, но точные расчеты проводят только специалисты с учетом всех характеристик и особенностей стройматериалов.
Такой метод используется для достижения 22% от марочной прочности, на что уходит около 6-7 дней.
Но у электроподогрева есть и минусы:
- расчет параметров проводит только специалист;
- энергетическая затратность очень высокая;
- необходим постоянный контроль за степенью прогрева и системой электродов;
- на площадке требуется соблюдение мер по электробезопасности.
Такой метод, как кладка в «термосе», основан на удержании тепла, выделяемого при химических реакциях в растворе.
Метода достаточно для ведения строительства при -5 градусах.
Для кладки кирпич разогревается горелкой или при помощи аналогичных приспособлений, после чего проводится его кладка.
Метод подходит для силикатного, обыкновенного красного, клинкерного и других видов кирпича.
Каждые три ряда кладка закрывается теплоизоляционными материалами, которые удерживают тепло и обеспечивает нагрев раствора.
Такая технология простая, не требуется высоких затрат.
Но у нее имеются и некоторые минусы:
- строительство допускается только при незначительных заморозках;
- необходима закупка дополнительного оборудования;
- скорость строительства снижается.
Замораживание кладочной смеси является самым эффективным, экономичным и целесообразным методом ведения работ зимой.
Зимой раствор замерзает, но с приходом весны он оттаивает, надежно схватывается, обеспечивая необходимое качестве постройки.
Для работы применяются пластичные смеси от М10. При снижении температуры марка повышается на ступень.
Также необходимо выполнение следующих требований:
- в точках стыковки стен применяются металлические связующие полосы;
- после завершения кладки каждого этажа необходима связка балками;
- в точках соединения используются осадочные швы, такие же зазоры должны иметься около дверных и оконных проемов;
- высота строения не может превышать 15,2 метра;
- стены укрепляются при помощи поперечно установленных подкосов.
Требования и нормативы, контроль качества

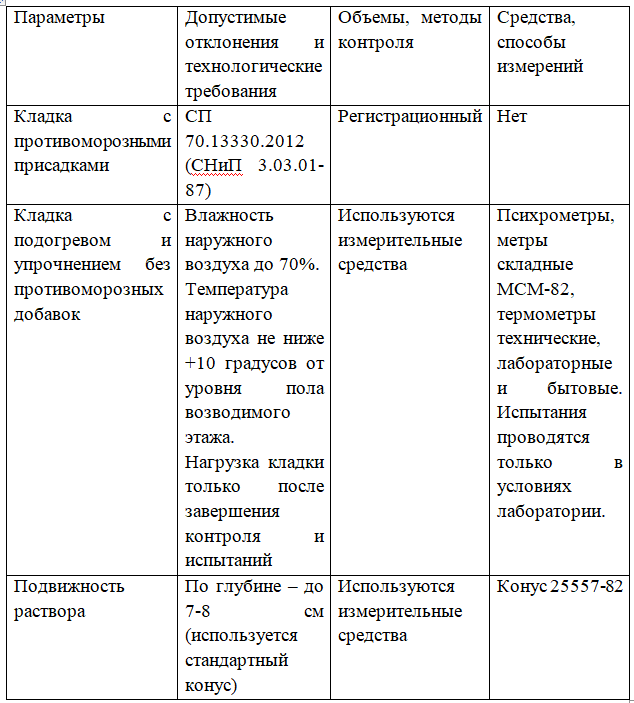

Качестве кирпичной кладки регламентируется ТР 94.04-99 «Строительство кирпичных домов». Данный документ устанавливает основные требования при ведении работ в зимнее время и контролирует следующие параметры:
При выполнении зимних работ используется контроль и других параметров.
В нормативной документации приведен полный перечень не только необходимых значений, но и средств контроля, применяемых для проверок и испытаний, нормативные показатели.
Контроль качества разделяется на входной, приемочный и операционный.
В первом случае проверяется соответствие материала установленным нормативам, во втором – проверка осуществляется после завершения работ.
Операционный контроль – один из наиболее важных, он проводится в процессе строительства стен. Необходимо проверить не только качество кирпича и раствора, но и правильность перевязки, соблюдение вертикальности, заполняемости швов, соответствие проектным размерам.
После завершения работ проводится проверка качества и соответствия проекту закреплений всех конструкций.
Контролируются точки примыкания перекрытий со стеной, наличие подкладок под всеми опорными частями конструкций.
Приемочный контроль подразумевает проверку качества, а также объемов выполненной каменной кладки, правильность цикличности, рисунка кирпичной кладки, толщины швов.
Кладка кирпича с наступлением холодов требует больших финансовых, физических и трудовых затрат. Замораживание стройки на три месяца или весь период холодов часто экономически невыгодно, поэтому работы можно продолжать.
Но для этого необходимо заранее запланировать методики каменной кладки, подготовить материалы и оборудование, необходимое для продолжения строительства.
Также необходимо обеспечить постоянный контроль качества и соблюдения установленных требований к проведению зимних работ. Это гарантирует безопасность для будущих жильцов и соблюдение установленных норм строительства.
