Зимнее бетонирование -  контроль качества работ

Зимнее бетонирование -  контроль качества работ

Плюсы зимнего бетонирования очевидны:

- сокращение сроков работ

- возможность досрочной сдачи объекта в эксплуатацию

- экономия на устройстве временных подъездных дорог

- сезонная доступность ресурсов по поставке бетонной смеси в больших объёмах.

Однако при бетонировании в зимний период необходим усиленный контроль качества работ на всех этапах, в противном случае все плюсы зимнего бетонирования будут сведены к нулю и получить гарантированное качество строительных конструкций не получится.

1/3   Этап подготовки к зимнему бетонированию

1. Разработка организационно-технологической документации:

- проект производства работ (ППР) и (или) технологическая карта (ТК)

- график набора прочности бетона, выданный строительной лабораторией для конкретной рецептуры и класса бетонной смеси.

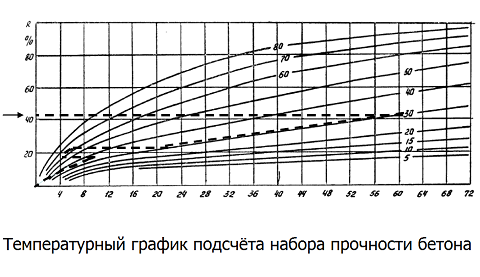

Температурный график подсчёта набора прочности
продувка основания от снега

2. Назначение ответственных лиц по приказу:

- ответственный за электропрогрев производитель работ из числа ИТР

- ответственный за подключение прогрева электрик.

3. Обеспечение строительной готовности

- очистка основания и армирования от снега и наледи

- расположение и шаг греющих элементов

- для избежания перегорания, провод не должен касаться опалубки, термовкладышей

- расположение провода должно быть под арматурными стержнями, чтобы предотвратить его повреждение при перемещениях бетонщиков и вибрировании б/смеси

- наличие на объекте укрывочных материалов или утеплителя.

2/3   Приёмка бетонной смеси и укладка в конструкцию зимой

1. Входной контроль качества материалов

- наличие паспорта качества на каждую партию бетона* с отметками о наличии в составе б/смеси противоморозных добавок и величины температуры на которую они расчитаны, иногда по договору с БРУ в паспорту указывается отпускная температура бетонной смеси

- проверка температура б/смеси

- документирование результатов входного контроля в журналы работ.

журналы работ

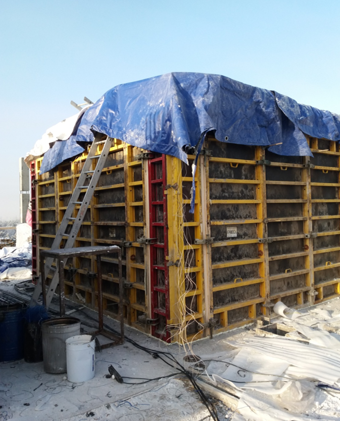

укрытие бетонных поверхностей

2. Операционный контроль

- на протяжении всего процесса бетонирования следим за состоянием основания, армирования и закладных деталей, наличие снега и ледянной плёнки - недопустимо

- своевременно, по окончании бетонирования на отдельных захватках, контролируем укрытие бетонной поверхности и подключение прогрева в соответствии с ППР

- арматурные выпуска и закладные детали должны быть укрыты на высоту не менее 0,5 м., чтобы избежать проникновения холода по арматурным стержням в тело бетона и образования на поверхности арматуры ледянной плёнки, что нарушит адгезию с бетоном

укрытие арматурных выпусков

3/3    Выдерживание бетона под прогревом и разопалубка конструкции

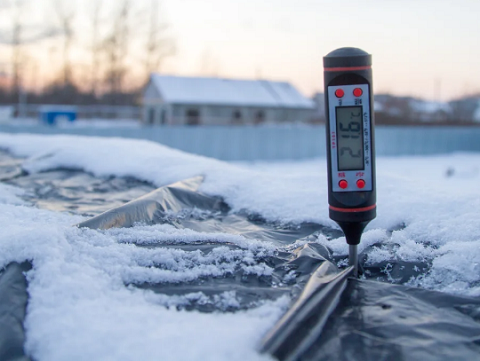

замер температуры бетона

- для получения информации о текущем наборе прочности бетона, необходимы замеры температуры и влажности бетона в конструкции

- периодичность замеров зависит от типа прогрева и должна быть указана в ППР в соответствии с требованиями раздела 5.11 СП 70.13330.2012

- замер температуры выполняется в основном либо термометром с щупом в подготовленные заранее скважины в конструкции залитые маслом, либо через заложенные в бетоне термопары специальным прибором

- результаты замеров температуры бетона должны своевременно заносится в Лист температурного-прочностного контроля и таблицы контроля и оценки температуры и прочности бетона, согласно СТ – НП СРО ССК – 04 – 2013 Приложение В

- с помощью графика набора прочности, осуществляется подсчёт набора прочности в текущем режиме, для принятия решения об отключении прогрева

- до момента полной разопалубки производится неразрушающий контроль прочности на предмет соответствия требуемой в проекте прочности

- для предотвращения растрескивания бетонной поверхности от резкого перепада температур, до снятия опалубки необходимо проконтролировать снижение температуры бетона для снижения разницы температур между температурой бетона и окружающего воздуха, в соответствии с требованиями СТ – НП СРО ССК – 04 – 2013

температурный лист

таблицы контроля и оценки температуры и прочности бетона

Дефекты бетонных поверхностей в результате промораживания

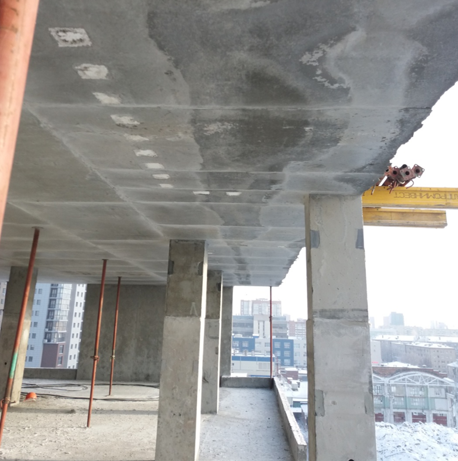

Фото участка нижней поверхности плиты перекрытия со следами промерзания на всю толщину защитного слоя бетона.

Промораживание произошло по причине недостаточной температуры бетона на локальном участке прогрева.

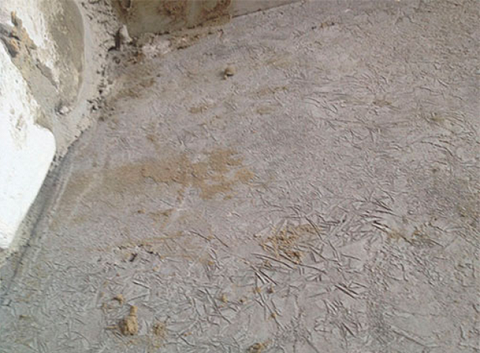

следы промерзания бетона на всю толщину защитного слоя
участки промороженного бетона

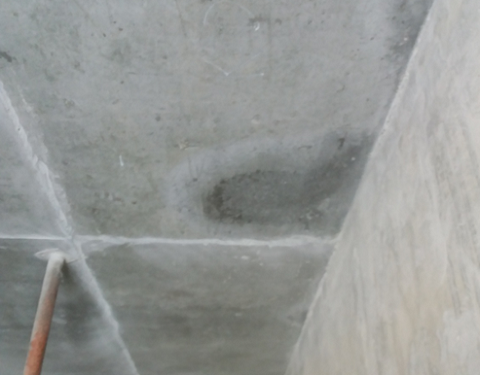

Фото участка бетонной поверхности с промороженным бетоном.

Промораживание произошло в результате повреждения нагревательного провода при бетонировании или при уплотнении бетонной смеси вибратором.

В результате произошло перегорание всего витка провода.

Фото локального участка промороженного  бетона.

Дефект произошёл в результате локального увеличения шага греющего провода.

локальный участок промороженного  бетона

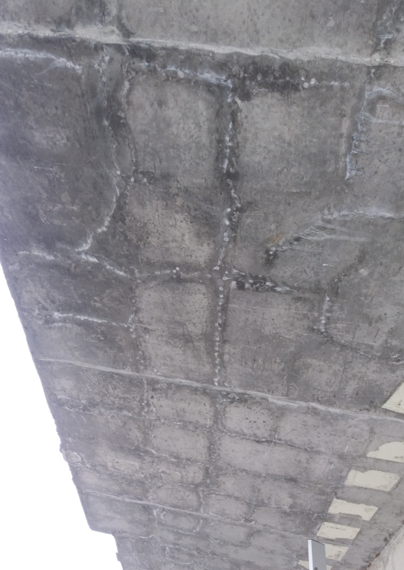

фото промороженного участка бетонной поверхности

Фото промороженного участка бетонной поверхности крупным планом.

Ясно просматривается характерный морозный рисунок на поверхности бетона.
